Fessenheim : le gouvernement autorise le démantèlement complet de la centrale alsacienne

Un décret du 1er mai 2026 confie à EDF quatre phases de travaux à achever d'ici juin 2048, avec un coût estimé à 800 millions d'euros.

Fessenheim : le gouvernement autorise le démantèlement complet de la centrale alsacienne

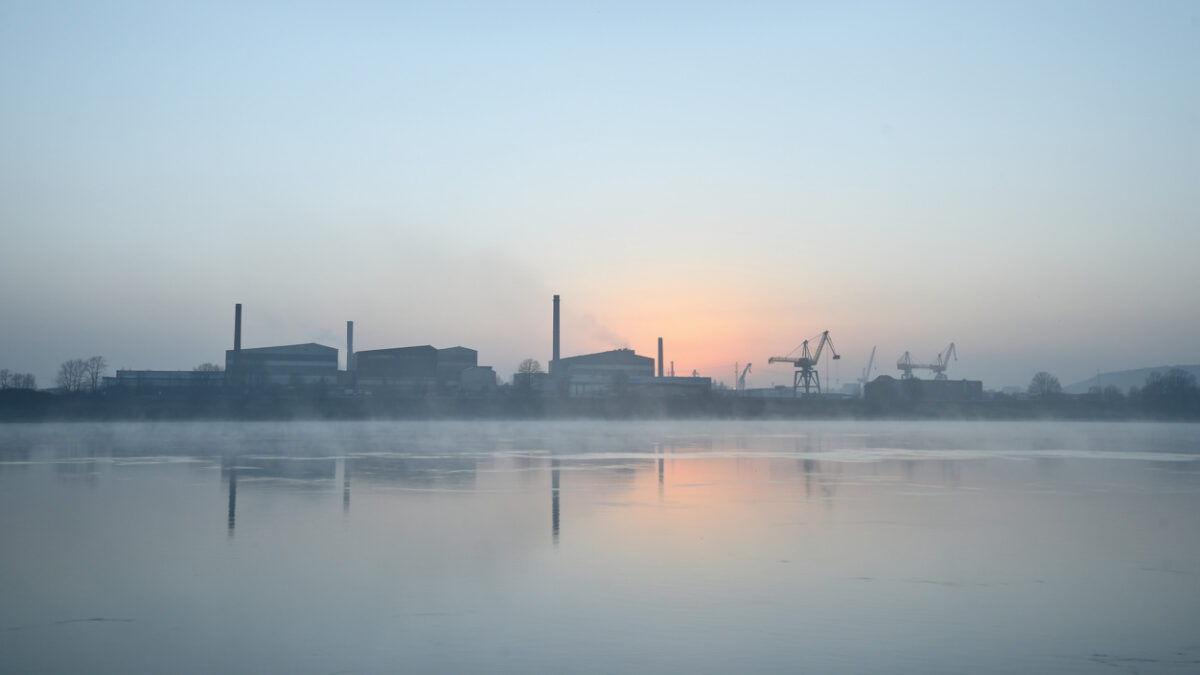

Illustration Jean Muller / info.fr

Le gouvernement a publié le 3 mai 2026 au Journal officiel un décret autorisant EDF à démanteler complètement l'ancienne centrale nucléaire de Fessenheim, dans le Haut-Rhin, fermée en 2020. Le processus s'étalera jusqu'en 2048. Les syndicats dénoncent un gâchis industriel.

Le gouvernement a publié le 3 mai 2026 au Journal officiel un décret autorisant EDF à démanteler complètement l’ancienne centrale nucléaire de Fessenheim, dans le Haut-Rhin, fermée en 2020. Le processus s’étalera jusqu’en 2048. Les syndicats dénoncent un gâchis industriel.

L’essentiel

  • Décret : Le décret n° 2026-336 du 1er mai 2026 a été publié au Journal officiel le 3 mai 2026 (Légifrance).
  • Calendrier : Quatre phases de travaux (démantèlement, assainissement, démolition, réhabilitation) à achever au plus tard le 30 juin 2048.
  • Avis ASNR : L’Autorité de sûreté nucléaire et de radioprotection a rendu un avis favorable le 29 janvier 2026.
  • Coût estimé : 800 millions d’euros, selon La Tribune, financés par EDF avec soutien de l’État via des indemnisations.
  • Emploi local : La centrale représentait 1 910 emplois directs, indirects ou induits, impactant 5 000 personnes (INSEE), et constituait le 7e établissement industriel du Haut-Rhin.

Un décret signé le 1er mai, publié le 3

Le décret n° 2026-336 porte la date du 1er mai 2026. Il a été publié deux jours plus tard au Journal officiel. Il prescrit formellement à EDF les opérations de démantèlement de l’ancienne centrale rhénane, arrêtée définitivement les 22 février et 30 juin 2020 en application de la loi de transition énergétique de 2015.

L’Autorité de sûreté nucléaire et de radioprotection (ASNR) avait ouvert la voie en rendant un avis favorable le 29 janvier 2026, selon Le Monde et France Info. Cette validation réglementaire était la condition préalable à la publication du décret.

Quatre phases jusqu’en 2048

Publicité

Le décret détaille un programme en quatre étapes, tel que rapporté par Le Figaro et France 3 Grand Est. D’abord le démantèlement électromécanique des équipements. Ensuite l’assainissement des structures et des sols. Puis la démolition des bâtiments jusqu’à une profondeur d’au moins un mètre. Enfin la réhabilitation du site. L’ensemble doit être achevé au plus tard le 30 juin 2048.

Les premières opérations concrètes sont attendues dès 2026-2027, avec l’extraction des générateurs de vapeur. Une cellule blindée destinée aux internes de cuves doit être installée entre 2029 et 2033, selon les documents EDF.

Un technocentre de recyclage prévu pour 2031

EDF prévoit de réutiliser des bâtiments annexes du site pour y installer une usine de recyclage de métaux faiblement radioactifs, avec une ouverture annoncée en 2031, selon L’Humanité et TF1 Info. Ce projet suscite des tensions locales. Son implantation sur le site même de l’ancienne centrale reste un point sensible pour les riverains et les élus alsaciens.

Les syndicats maintiennent leur opposition

La CFDT et la CGT ont qualifié la fermeture de Fessenheim de « gâchis industriel » motivé par des raisons politiques et électorales, position réaffirmée lors de manifestations remontant à 2012 et maintenue depuis. La fermeture était une promesse de François Hollande formulée en 2012, confirmée par Emmanuel Macron en 2018, malgré des oppositions récurrentes côté alsacien, allemand et suisse.

François Lenglet, économiste, a résumé la critique sur RTL : « Le contribuable paye pour compenser l’énergie qu’elle ne produit pas. » Le coût total du démantèlement est estimé à 800 millions d’euros, selon La Tribune. EDF est l’opérateur principal, avec un soutien de l’État via des indemnisations versées pour la fermeture anticipée.

La pression sur la facture d’énergie des ménages alimente ce débat depuis plusieurs mois dans le contexte politique national.

Contexte dans le Haut-Rhin

La centrale de Fessenheim était la plus ancienne du parc nucléaire français. Construite entre 1970 et 1977, mise en service en 1978, elle était implantée sur la rive gauche du Rhin, à la frontière allemande et à proximité de la Suisse. Sa fermeture en 2020 avait soulevé des questions transfrontalières, notamment en Bade-Wurtemberg et dans le canton de Bâle-Ville.

Selon l’INSEE, la centrale représentait le 7e établissement industriel du Haut-Rhin, avec 1 910 emplois directs, indirects ou induits et des revenus liés pour 5 000 personnes dans la région. Le territoire de Fessenheim - commune de moins de 2 500 habitants - reste fortement dépendant des perspectives de reconversion du site. D’autres initiatives économiques et sociales cherchent également à s’ancrer en Alsace dans ce contexte de transition.

Un précédent dans le démantèlement nucléaire français

La France engage avec Fessenheim le démantèlement le plus complet et le plus documenté de son histoire nucléaire civile. D’autres réacteurs - Brennilis, Chooz A, Creys-Malville - sont en cours de démantèlement partiel, mais aucun n’a encore atteint la phase de réhabilitation totale du site. Le calendrier 2048 place ce chantier parmi les plus longs jamais engagés sur le territoire national.

Les premières opérations de démantèlement électromécanique devraient débuter avant la fin 2027. La publication éventuelle du calendrier détaillé par EDF permettra de mesurer la cadence réelle des travaux sur le site rhénan.
